72小时吊装“攻坚战”——电建核电公司华电龙口四期项目核心设备吊装侧记

2025-05-06 08:55

来源:中国网

分享到:
链接已复制
字体:

“预备,起吊!”,随着现场指挥员的一声令下,中国电建集团核电工程有限公司(以下简称“电建核电公司”)承建的华电龙口四期项目主吊将发电机定子缓缓吊离地面,现场人员目不转睛地注视着这座庞然大物缓缓升到空中,除了对讲机里传出的指令,全场几乎听不到任何声音,这是三大核心设备之一——发电机定子吊装现场。

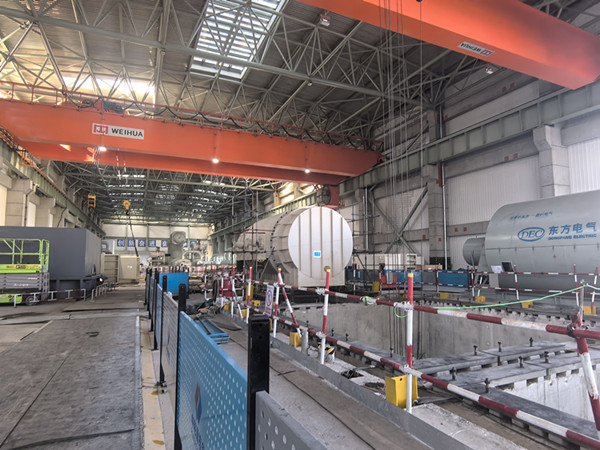

吊装准备工作阶段进行细致研讨

4月18日9时16分,4台200吨液压台吊装置同步发力,经过110分钟精密操作,发电机定子精准就位。

4月19日18时40分,第二台机组高温加热器顺利吊装就位,履带吊完成工况调整。

4月20日12时16分,第二台机组厂用变压器顺利就位。几个看似简单、却惊险万分的操作步骤得以顺利实施,为期三天的吊装工作任务圆满完成。

经过72小时鏖战,华电龙口公司四期项目部相继成功完成了发电机定子、高温加热器、厂用变压器三大核心设备的吊装作业,标志着工程建设推进取得了崭新突破。此次吊装任务的高效完成,为项目后续施工和调试工作的开展创造了有利条件。

变压器吊装紧张进行

华电龙口四期2×66万千瓦热电联产项目位于山东省烟台市龙口市西城区,主要建设两台66万千瓦高效超超临界燃煤供热机组,同步建设脱硫、脱硝设施及相关的生产、辅助生产和附属设施等。项目具有港口、坑口、铁路“三位一体”优势,作为所在区域重要热源,肩负区域民生采暖和能源保供的重要社会责任。

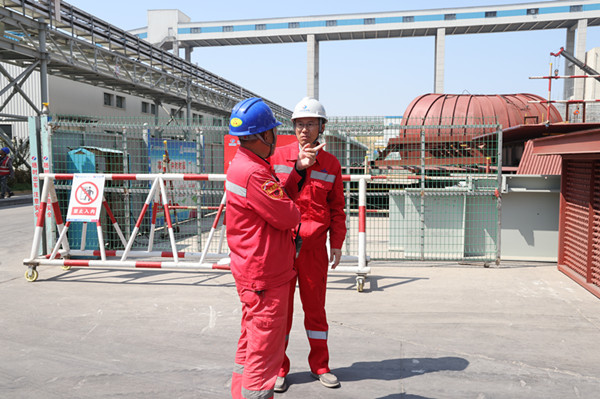

凡事预则立。考虑到春季大风天气风速不稳定,加之吊装设备较为庞大,现场周边环境复杂的不利因素,为了将主厂房区域三大“重量级”设备成功吊装,华电龙口四期项目部组织专业技术人员超前部署施工方案,从设备选型到现场布置,从图纸审查到人员培训,在极短时间内完成这项艰巨任务,对在场所有人来说,都是“零的突破”。

在发电机定子吊装过程中,华电龙口四期项目部创新采用“双行车+液压提升装置”吊装工艺,同步实施“工序动态优化、设备交替吊装、多线协同推进”的施工策略,有效突破了厂区作业面狭窄、设备交叉作业等空间限制。

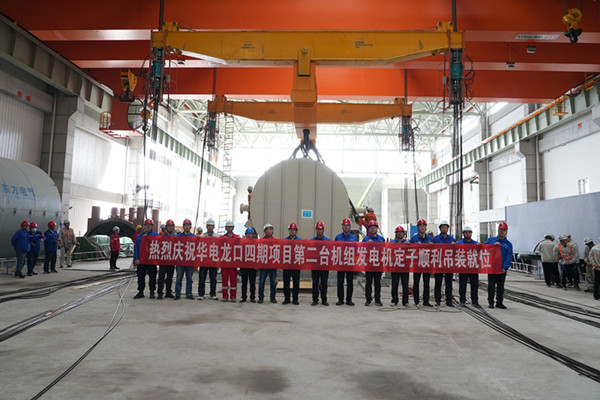

发电机定子吊装就位时场景

支部建在项目上,项目就有了“主心骨”,攻坚就有了“先锋队”。成功吊装完成的背后,是那面鲜红的党旗带动着华电龙口四期项目部广大党员干部不断迸发出奋进的动力和激情,助推精品工程建设跑出“加速度”。党建工作融入大型机组建设,锚定“新时代一流火电工程”建设总目标,以工程推进为出发点、党建工作为切入点、党员先锋队为落脚点,受到了业主单位和监理的一致认可和高度赞扬。

以一寸匠心,守来时初心。电建核电公司华电龙口四期项目部将继续秉承“干项目有策划,干工作有标准”的管理理念,充分发扬“主动、担当、实干、进取”的工作作风,以实现机组高标准达标投产、争创鲁班奖为目标,用实际行动在渤海湾畔托起这颗“夜明珠”。(董卫强 马小川)
